永川区220千伏城东输变电工程
建设现场一片繁忙景象
施工人员正有条不紊地

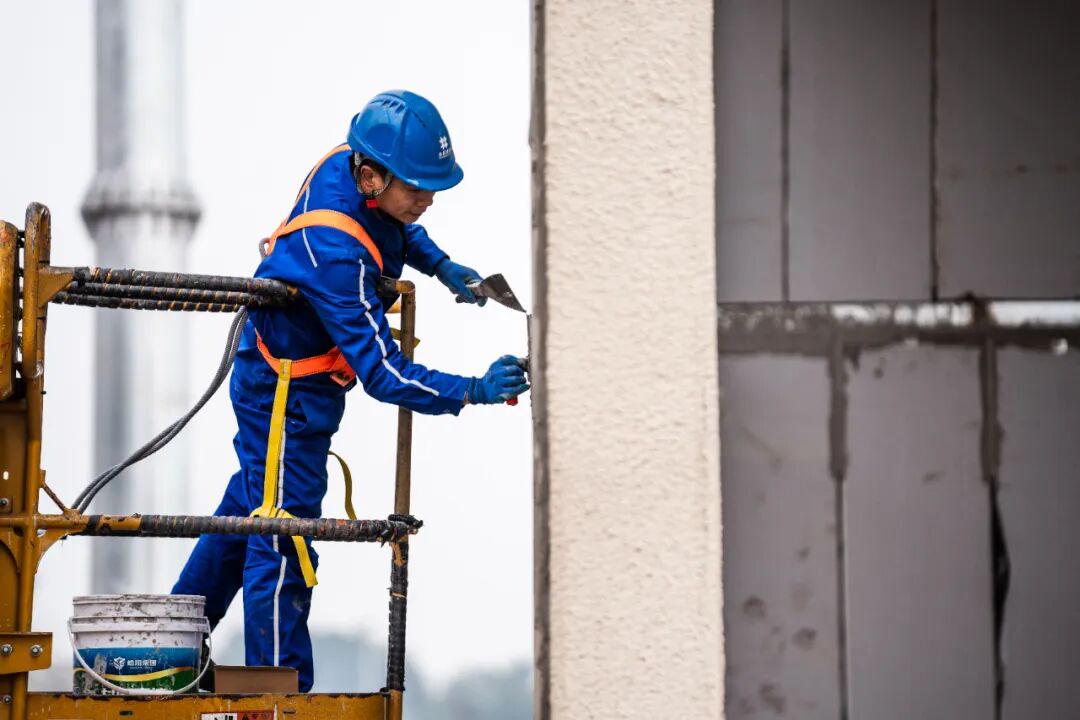

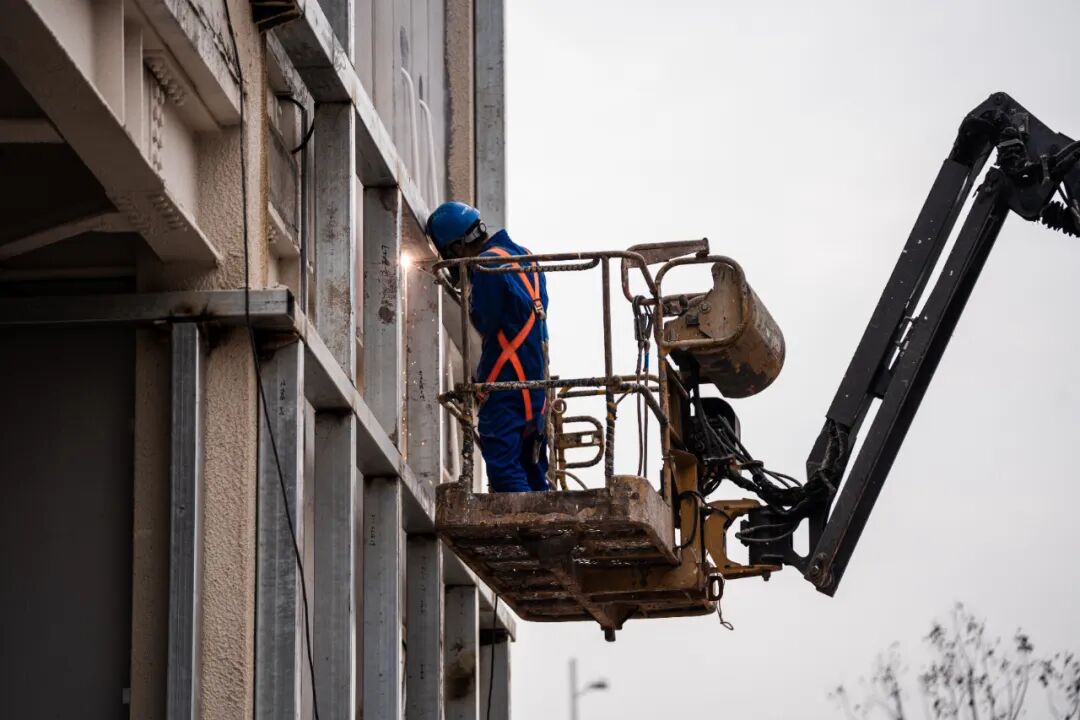

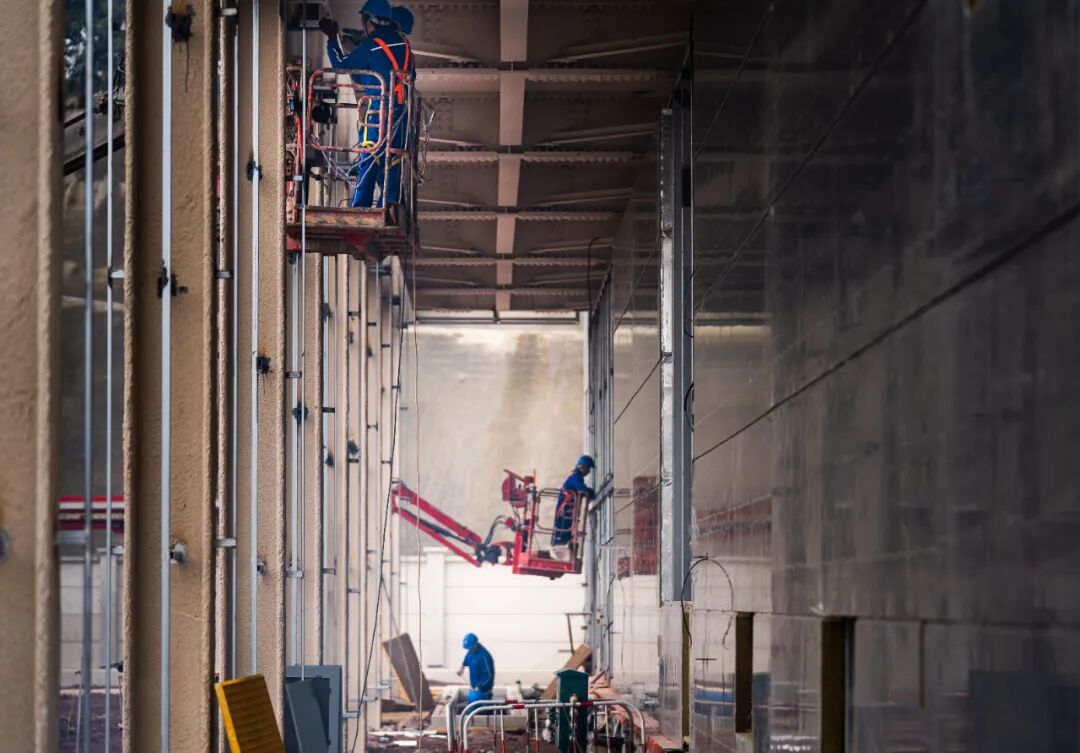

开展外墙板安装、水电及消防系统安装等作业

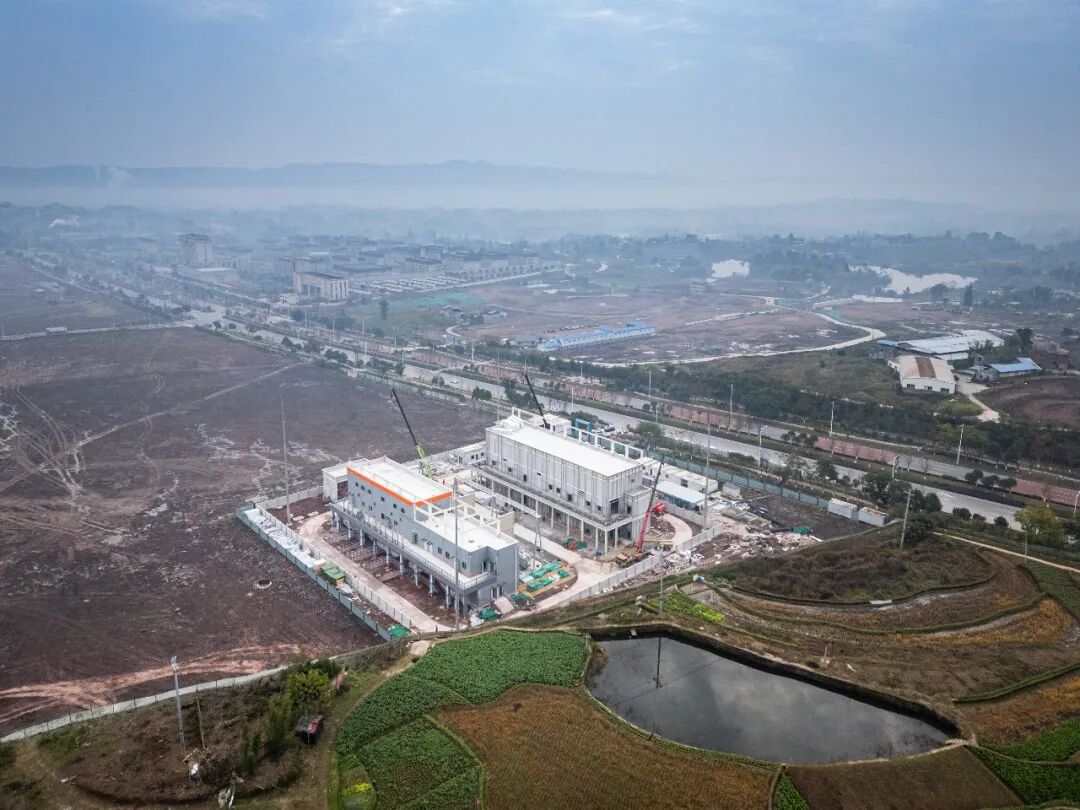

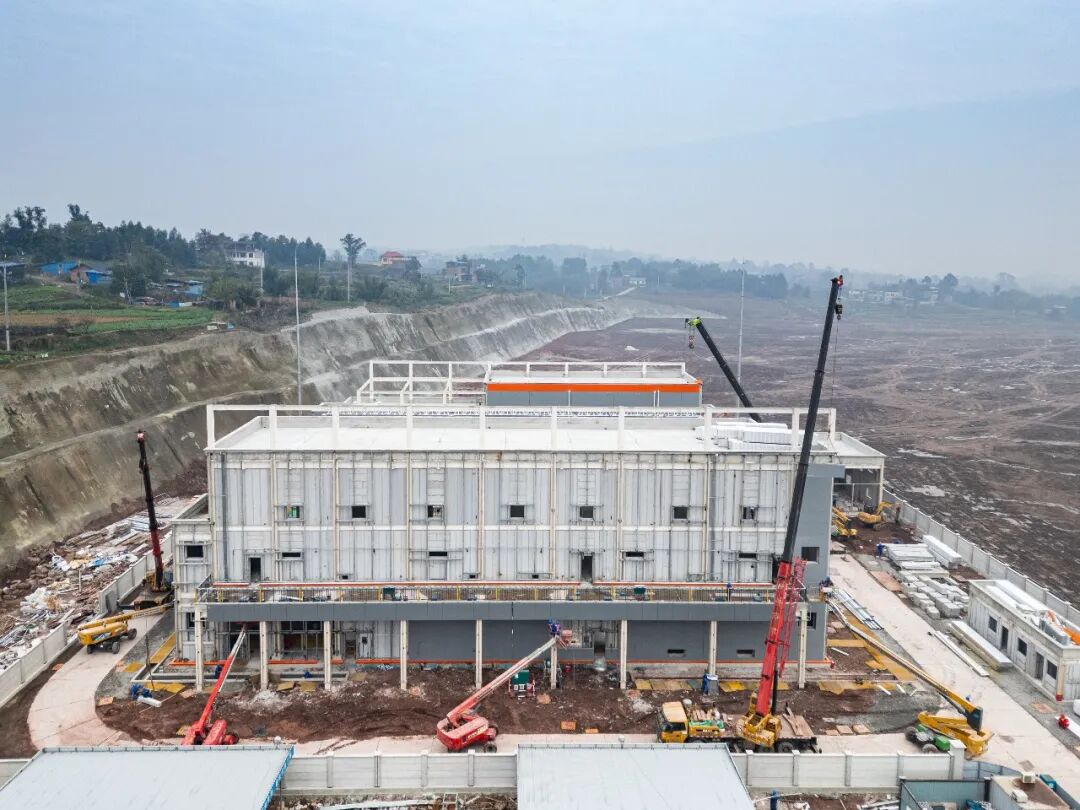

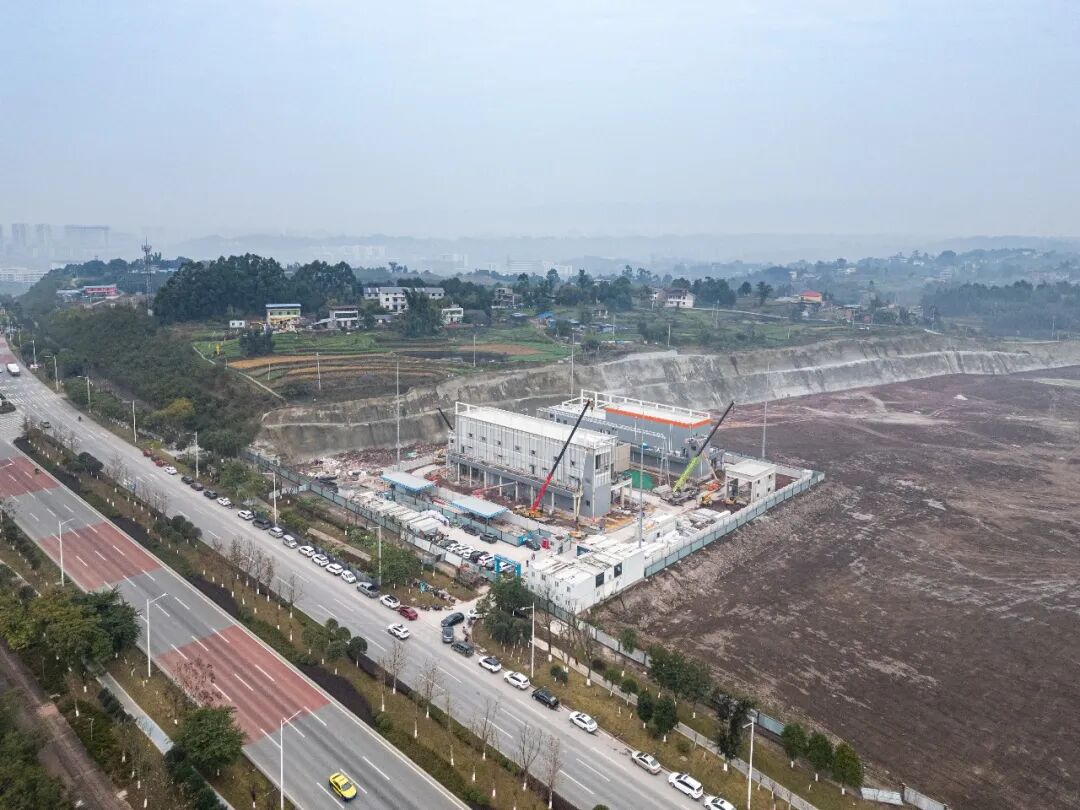

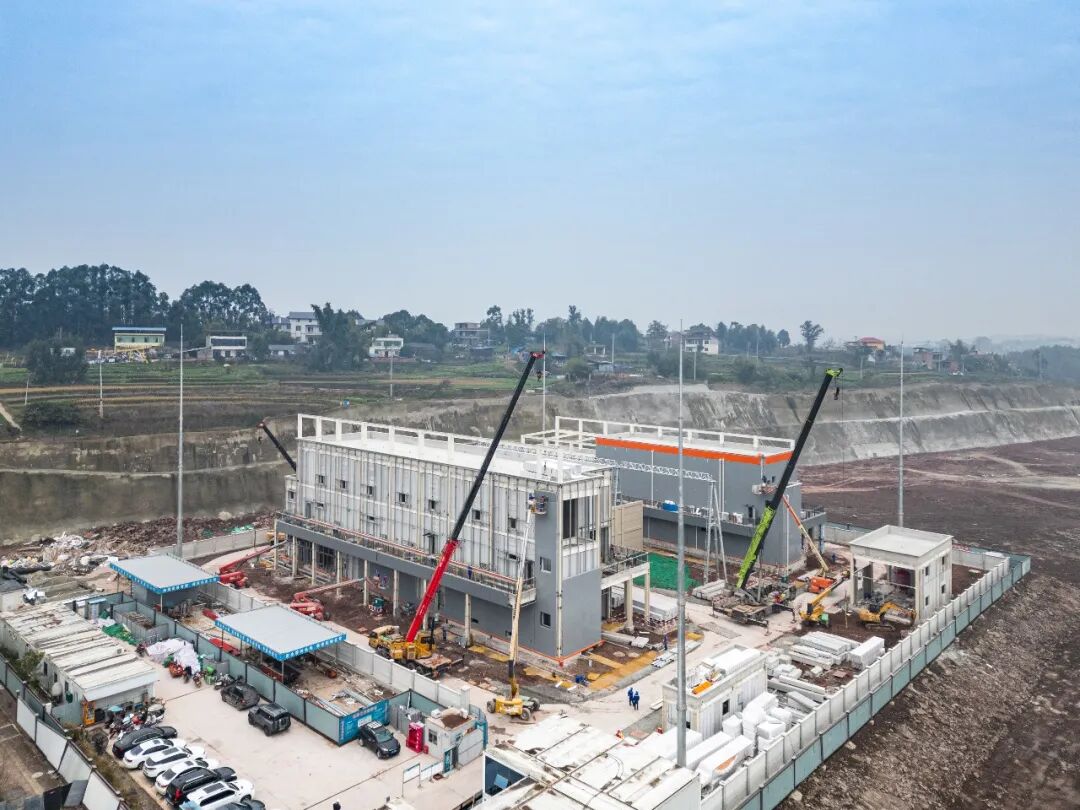

当前工程已进入基建收尾关键阶段
预计今年2月开始电气安装
为2026年度夏投运目标奠定坚实基础


作为永川区重点建设工程,该项目的推进承载着优化区域电网结构、保障经济社会发展的重要使命。工程用地面积1.48公顷,总建筑面积4085.95平方米。

永川区构建多维协同推进机制。项目被纳入永川500千伏变电站及其配套送出工程建设指挥部统一管理。国网永川供电分公司整合专业部门、无人机等优势资源,全力保障工程高质量推进。项目建成后,将有效解决220千伏茶店站、城南站重过载问题,为渝西水资源临江泵站、永川C4线专用变电站及工业园区招商引资项目提供可靠供电,筑牢地方发展电力支撑。

工程建设过程中,施工方始终将工艺质量放在首位,锚定国网优质工程银奖创建目标,组织专家团队反复评审优化设计方案。现场外墙板安装采用铝镁锰复合墙板,实现“0涂刷、0焊接”,安装效率提升15%以上,同时通过外墙板下侧限位折件工艺,确保外立面垂直度与稳固性;围墙立柱与工艺梁采用柔性连接设计,有效预防开裂问题。在绿色建造方面,项目选用混合气体GIS设备减少六氟化硫使用,配备喷淋系统防控扬尘污染,采用预制构件提升装配率、减少现场湿作业,实现环保与效率双赢。此外,施工方严格落实原材料检测与过程质量管控,钢筋、砂石等材料均经过严格报审检测,对施工中发现的质量问题立即整改,全力打造优质工程。


安全管控同步发力,项目落实最小作业单元安全管理模式,通过宣贯、选拔、培训、考评、公示全流程管控,明确负责人职责与奖惩机制。截至目前,最小作业单元负责人累计评价7次,评价等级均达A、B级。同时,项目建立主动式安全管理体系,落实安全协议签订、作业计划统筹、高风险作业检查放行等保障措施,分管领导每月组织安全形势分析会。


据该项目负责人罗世军介绍,下一步将持续强化质量与安全管控,优化施工流程,加快推进装饰装修及后续调试工作。
建成后
当地居民用电将更加稳定可靠
夏季高峰期停电风险显著降低
企业生产和家庭生活
获得更强电力保障
区域发展动能进一步夯实
